1. Công tác giải phóng mặt bằng:
Hoàn thành công tác rà phá bom mìn trên toàn bộ diện tích Dự án.
Trụ sở Ban quản lý dự án Khu ĐTM An Hưng. Ảnh Xuân Trường
2. Công tác chuẩn bị đầu tư, lập dự án đầu tư và hồ sơ thiết kế:
Khảo sát địa hình, địa chất để triển khai các hoạt động xây dựng theo quy định.
Lập hồ sơ quy hoạch chi tiết tỷ lệ 1/500 và điều chỉnh QHCT tỷ lệ 1/500 trình cơ quan có thẩm quyền phê duyệt.
Lập hồ sơ báo cáo đánh giá tác động môi trường và hồ sơ cam kết bảo vệ môi trường.
Lập dự án đầu tư, thiết kế kỹ thuật - thi công hạng mục hạ tầng kỹ thuật khu đô thị.
Lập dự án đầu tư, thiết kế kỹ thuật - thi công công trình dịch vụ hỗn hợp, Tổ hợp thương mại dịch vụ và căn hộ cao cấp An Hưng.
Lập thiết kế đô thị, thiết kế kỹ thuật - thi công công trình nhà ở thấp tầng (nhà liền kề + biệt thự) khu đô thị.
3. Công tác đầu tư hạ tầng kỹ thuật khu đô thị:
a. Tại địa bàn phường La Khê, quận Hà Đông:
Hoàn thành đầu tư thi công hạ tầng kỹ thuật và triển khai các công trình cao tầng.
b. Tại địa bàn phường Dương Nội, quận Hà Đông:
Sau khi nhận được mặt bằng chủ đầu tư đã khẩn trương đầu tư thi công hạ tầng kỹ thuật đến nay:
* Hạng mục san nền: Hoàn thành 100% khối lượng
* Hạng mục giao thông: Hoàn thành 90% khối lượng
* Hạng mục thoát nước mưa, nước thải: Hoàn thành 100% khối lượng
* Hạng mục tuynel kỹ thuật: Hoàn thành 100% khối lượng
* Các hạng mục khác như hệ thống điện, nước, viễn thông, kè kênh, cây xanh, trạm xử lý nước thải, cảnh quan, hạ tầng xã hội … đang được tích cực triển khai.
Kế hoạch hoàn thành toàn bộ đầu tư thi công hạ tầng kỹ thuật Khu đô thị trong năm 2012.

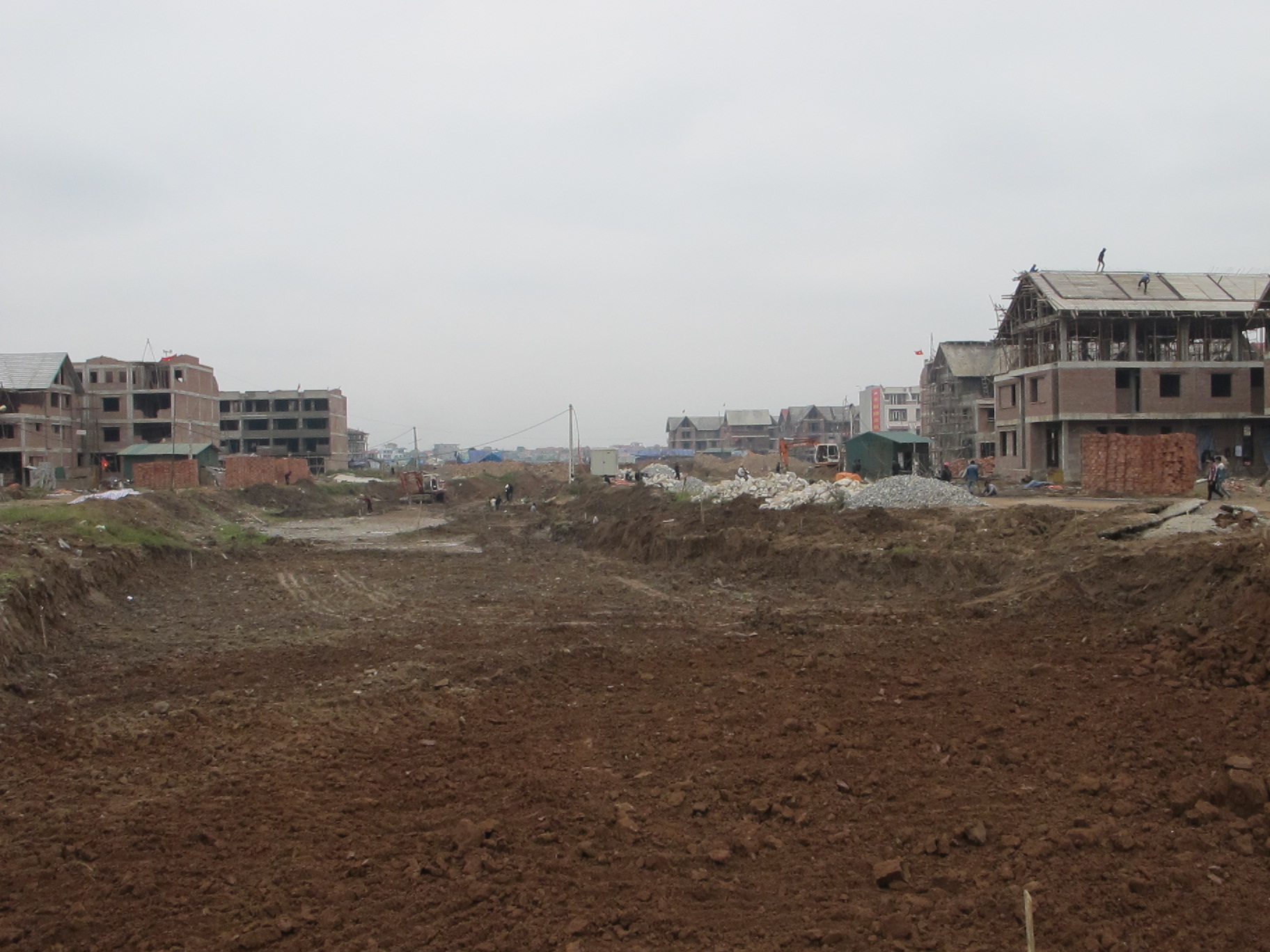

Phối cảnh hồ cảnh quan KĐTM An Hưng
Hồ cảnh quan CX 2 đã được khởi công vào ngày 09/01/2012
4. Công tác đầu tư công trình Trung tâm thương mại dịch vụ & căn hộ cao cấp An Hưng (cao tầng):
Đầu tháng 10/2009 Công ty Cổ phần đầu tư Hải phát (Chủ đầu tư cấp 2) bắt đầu triển khai khởi công thi công 04 khối cao tầng công trình dịch vụ hỗn hợp tại lô TTDV-02 và nay đã hoàn thành phần thô tầng 20, tiến độ thực hiện hoàn thành hết năm 2012.
Các nhà thầu đang đẩy nhanh tiến độ, dự kiến hoàn thành vào quý II năm 2012
Công trường khu nhà liền kề ngày 20/01/2012
5. Công tác đầu tư công trình liền kề, biệt thự (thấp tầng):
Tháng 8/2010 khởi công đầu tư xây dựng 541 căn liền kề, biệt thự có hoàn thiện mặt đứng chính. Đến ngày 27/02/2012, đã có 10/15 gói thầu liền kề hoàn thành toàn bộ công tác trát mặt đứng chính. Công tác đổ bê tông sàn đã hoàn thành 100%, cụ thể như sau:
STT |
Hạng mục thi công |
Tỷ lệ hoàn thành |
1 |
Xây tường |
97% |
2 |
Trát mặt tiền |
73% |
Dự án đang bước vào giai đoạn hoàn thiện và dự kiếnhoàn thành vào quý II năm 2012.
Đoàn cán bộ chủ đầu tư kiểm tra và trao thưởng các gói thầu đạt tiến độ ngày 20/01/2012
Các căn liền kề đã hoàn thành trát mặt đứng chính
